欢迎您来到沃霖能源集团有限公司官网,我们将竭诚为您服务!
新闻中心
NEWS CENTER

热烈祝贺贵州关岭纳卜光伏工程220kV升压站建筑安装工程一次带电成功

2020-01-02 浏览人数:3263

       由四川沃霖新源实业有限公司与四川省送变电建设有限责任公司北京分公司联合建设的贵州关岭纳卜光伏项目220kV升压站建筑安装工程于2019年12月30日一次带电成功。

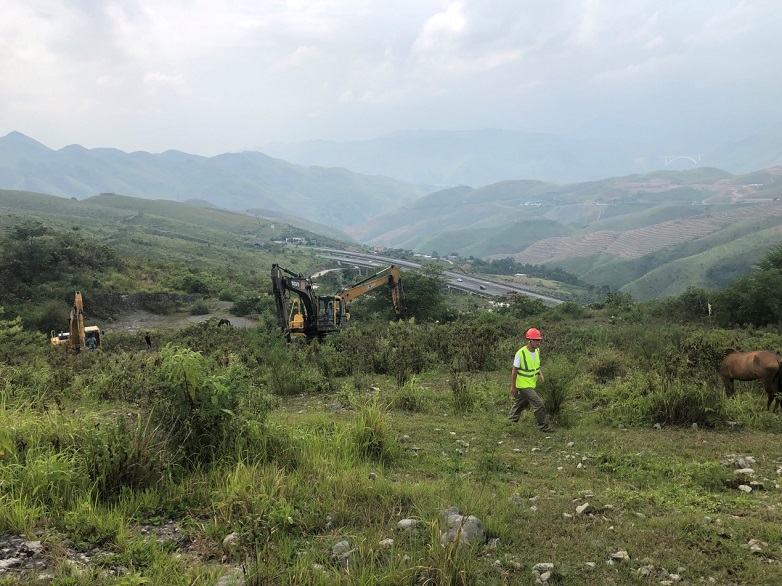

       本项目于2019年9月7日正式破土动工,因工程选址于基岩山坡之上,离沪昆高速仅100米,禁止爆破作业,开挖难度大,加之12月底必须完成带电目标,工期紧、任务重,中国电建贵阳院充分信任我司的实力,故托付重担。面对严峻的挑战,公司组织精兵强将专啃这块硬骨头,在项目经理王涛同志的带领下,全体项目人员踏上了紧张而有序的建设之路。

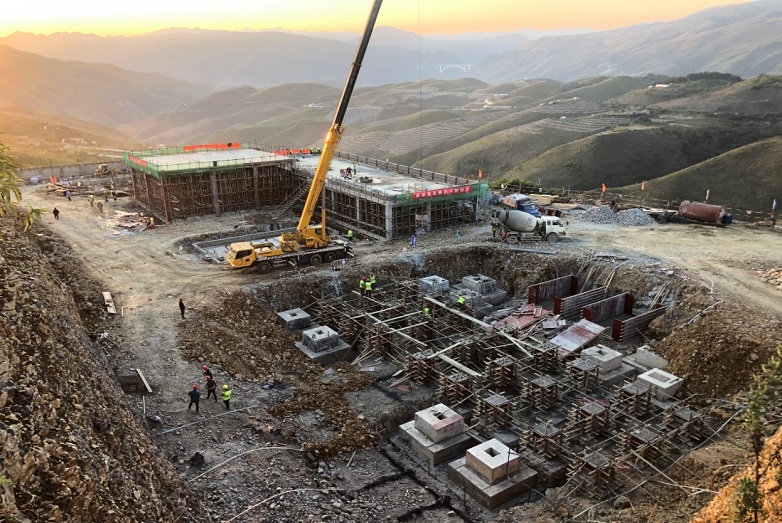

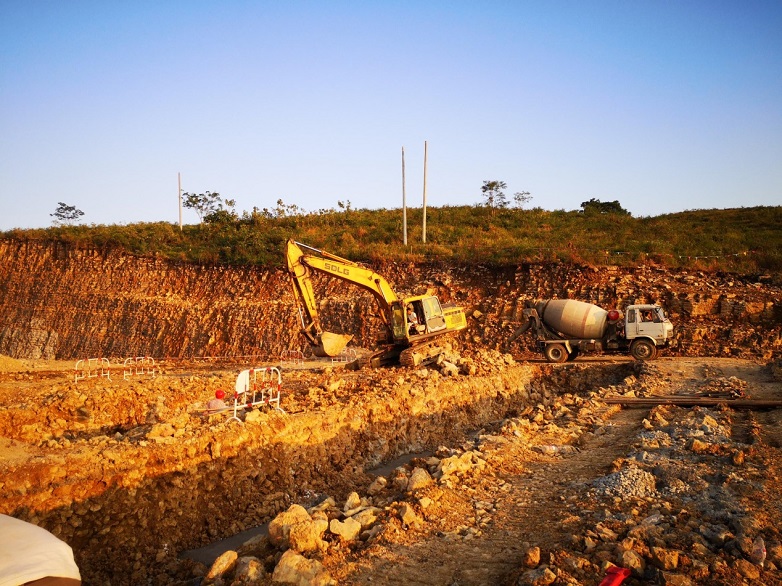

       经过近1个月的突击,10台挖掘机、5台运输车加班加点将约2.4万立方米的基岩山头夷为平地;同时项目部挑选得力的劳务分包团队组织人力、物力全力投入建设。2019年10月6日,生产楼基础浇筑第一仓混凝土。




       不管白天还是黑夜,无论刮风还是下雨,在项目负责人的精心组织安排和全体项目人员的共同努力下,各项资源有条不紊地投入到施工现场,短短24天内,完成了生产楼主体及主要设备基础和构架基础的施工。在 10月-11月的施工高峰期,现场人员一度增加至150余人,周转性材料可谓是一次性投入,再苦再难,我们只有一个念头——按时完成带电目标!

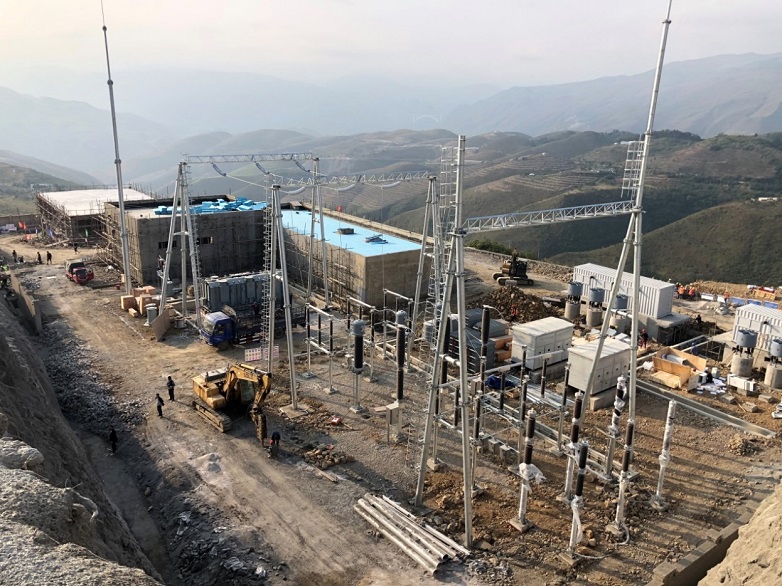

(10月30日)



1122

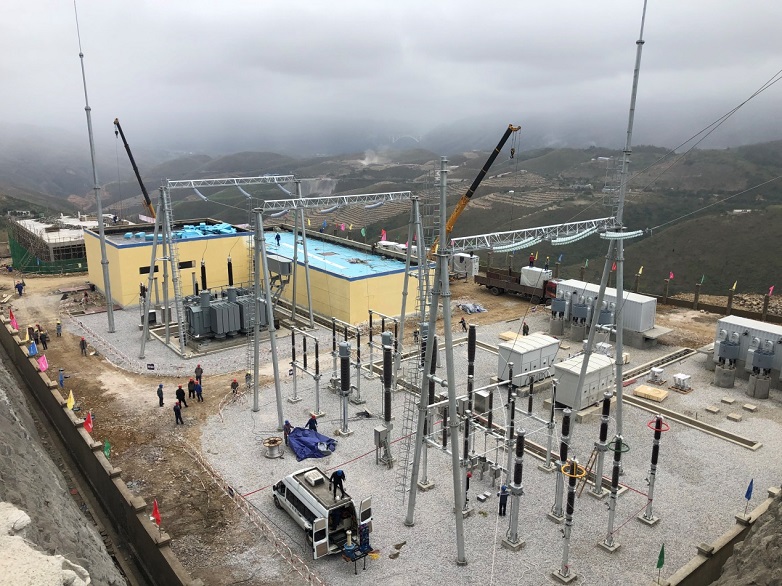

1129

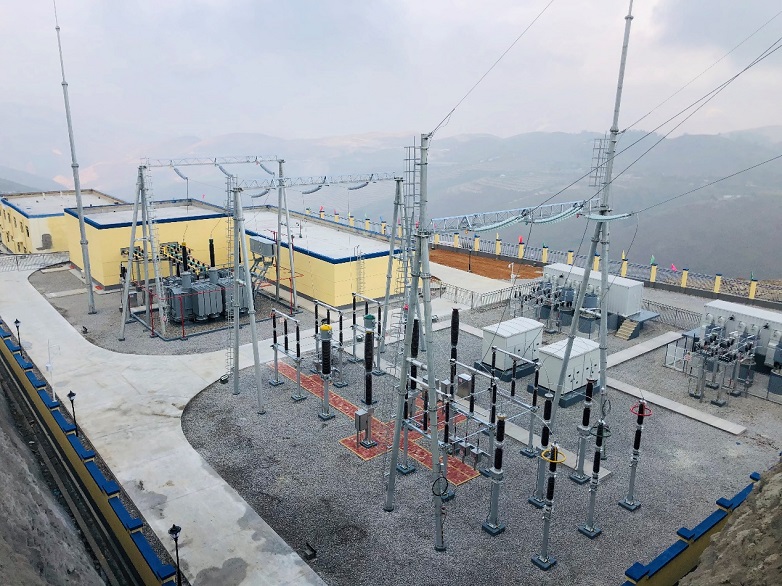

1230


       同一个角度,不同的视觉盛宴,我们用相机记录着升压站每一天的变化,同时也记录着项目部每一位同志的辛勤步伐。

       11月29日,中广核北京总部领导李亦伦及中国电建贵阳院副院长沈春勇一行对本项目的安全、质量及形象进度的检查,升压站以全新的面貌获得了肯定,并被寄予厚望,希望再接再厉圆满完成带电目标。




       时间一天天过去,忙碌的身影遍布着升压站的每个角落,从土建到电气安装,勤劳的建设者们用坚持不懈的努力改变着脚下的这片热土。

       12月19日,升压站已具备带电条件,同时顺利通过了中广核北京总部章建中一行领导的检查。

       12月20日,项目顺利通过市质监站专家一行第三次即受电前的监督检查。

       12月24日,顺利通过南方电网安顺局专家一行并网前的验收。

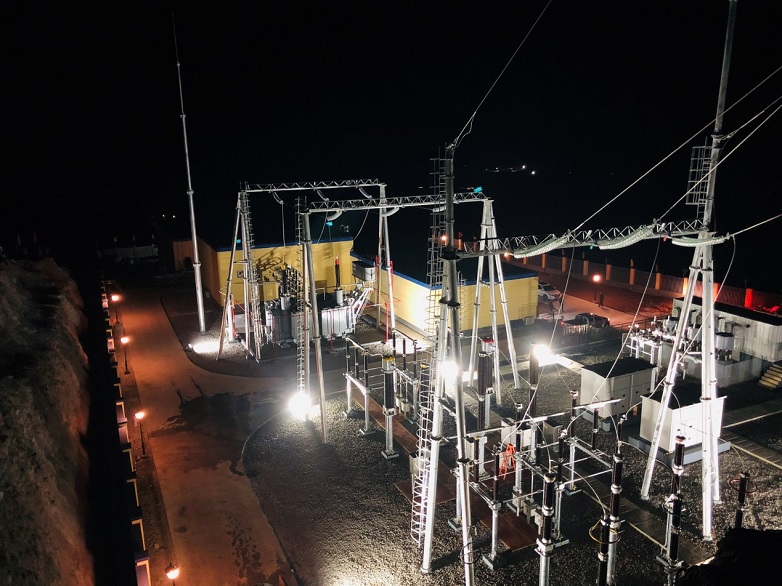

       12月30日,升压站一次带电成功,标志着我们的目标圆满实现。




       此时此刻,激动的心情无以言表,3个月来所有的付出都是值得的,所有的辛苦、压力与煎熬,犹如天空中的烟花一触即发,奔向夜空,留下的唯有最美的回忆……

       感谢各位领导的关怀与指导,感谢每一位同志的辛勤付出,经过这次磨练,我们将会继续秉承“能吃苦、能学习、能共处、能创造”的精神,迎接下一个挑战。

联系电话:028-61692996

公司邮编:610045

公司邮箱:wolin_office@163.com

公司地址:成都市武侯区武兴四路6号1栋6层1号

扫一扫
关注微信公众号
